Hoitotyöt ja aikataulu

Hehta mallintaa kunkin kuvion kehitysluokan ja arvioidun iän perusteella aikataulutetut hoitotyöt — eli toimenpiteet, joita metsä tarvitsee elinkaarensa eri vaiheissa. Näin näet hyvissä ajoin, mitä kullakin kuviolla on tulossa, etkä jää toimenpiteen oikean ajankohdan ulkopuolelle.

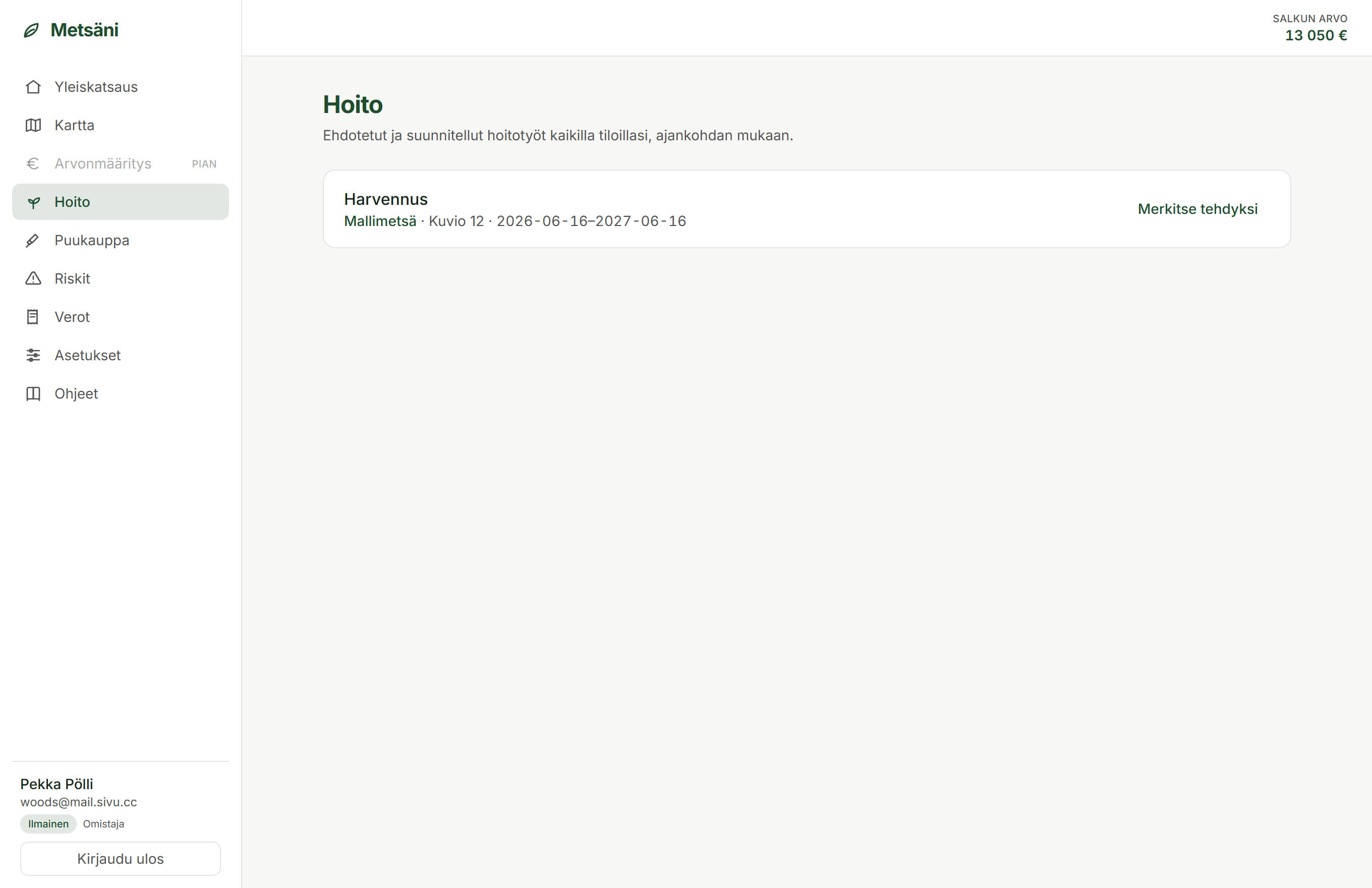

Hoitotyöt-aikajana kuvion sivulla

Hoitotöiden kierto

Metsän hoito noudattaa elinkaarta, jossa kukin toimenpide osuu tyypilliseen ikäikkunaan. Hehta ehdottaa toimenpiteet tämän kierron mukaisesti:

ToimenpideIkäikkuna
Varhaisperkaus4–7 v
Taimikonhoito10–15 v
Ensiharvennus25–35 v
Harvennus45–55 v
Päätehakkuu60–120 v
Kunnostusojitus~25 v välein (ojitetulla turvemaalla)
Uudistaminen (maanmuokkaus + istutus)aukealla, päätehakkuun jälkeen

Kunnostusojitus toistuu noin 25 vuoden välein vain ojitetulla turvemaalla. Päätehakkuun jälkeen aukealle kuviolle ehdotetaan uudistamista eli maanmuokkausta ja istutusta, jolloin kierto alkaa alusta.

Vinkki: kuvion ikätieto puuttuu joskus etenkin vanhemmista metsistä. Tällöin Hehta jättää ehdotuksen tarkemman ajoituksen avoimeksi sen sijaan, että arvaisi väärin — tieto degradoituu siististi.

Ei ehdotuksia lainkaan? Ehdotukset lasketaan kuvion kehitysluokasta ja iästä. Jos tila on tuotu ennen kesäkuuta 2026, kuvioilta voi puuttua kehitysluokka kokonaan, jolloin Hoito ja Hakkuut näyttävät tyhjää. Sivun yläreunaan ilmestyy silloin kortti Kuvioilta puuttuu kehitysluokka ja painike Päivitä metsävaratieto: se hakee kehitysluokan, kasvupaikan ja maalajin Metsäkeskuksesta (rajaus ja puustohistoria säilyvät) ja laskee ehdotukset heti. Sama painike on tilan omalla sivulla.

Vuosikello

Hoito-sivun yläreunan vuosikello näyttää työlajeittain, mihin kuukausiin avoimet työsi sopivat — esimerkiksi taimikonhoito tehdään lehdellisenä kesä–alkusyksystä ja kunnostusojitus sulan maan aikana. Kuluva kuukausi on korostettu, ja "NYT"-merkintä kertoo mitkä työlajit ovat parhaillaan ajankohtaisia. Hakkuut onnistuvat ympäri vuoden kohteen korjuukelpoisuuden mukaan — kuviokohtainen luokka näkyy Hakkuut-sivulla.

Toimenpiteen tilat

Jokaisella hoitotyöllä on tila, joka kuvaa missä vaiheessa toimenpide on:

  1. Ehdotettu — Hehta on mallintanut toimenpiteen kuvion kehitysluokan ja iän perusteella. Tämä on lähtötila.
  2. Suunniteltu — olet ottanut toimenpiteen omaksi suunnitelmaksesi.
  3. Tehty — toimenpide on toteutettu.

Toiminnot

  • Päivitä ehdotukset — kun kuvion tiedot muuttuvat, päivitä ehdotetut toimenpiteet vastaamaan tuoreinta kehitysluokkaa ja ikää. Hehta täsmäyttää ehdotukset koskematta tiloihin, jotka olet itse vahvistanut.
  • Merkitse tehdyksi — kun toimenpide on hoidettu, merkitse se tehdyksi, jolloin se poistuu ajankohtaisten töiden listalta.

Hoitotyöt näkyvät sekä kuvion sivulla aikajanana että koko tilin laajuisessa /hoito-näkymässä, josta näet kaikkien kiinteistöjesi lähestyvät toimenpiteet yhdessä luettelossa.

Kuittaus: päivä, kustannus ja muistiinpano

Merkitse tehdyksi avaa kuittauksen, jossa on kolme kenttää:

  • Tehty (pvm) — pakollinen, oletuksena tämä päivä. Työ kirjataan yleensä jälkikäteen, joten tulevaisuuden päivää ei hyväksytä.
  • Kustannus € (valinnainen) — mitä työ maksoi. Jätä tyhjäksi, jos et halua seurata kuluja.
  • Muistiinpano (valinnainen) — omin sanoin: kuka työn teki, mitä maastossa havaitsit, mihin oja siirrettiin. Muistiinpano säilyy kuvion historiassa.

Molemmat valinnaiset kentät ovat todella valinnaisia — tyhjä kuittaus riittää.

Seuraava työ päivittyy heti, kun merkitset työn tehdyksi: sama kuvio saa välittömästi uuden ehdotuksen kierron mukaan (esimerkiksi kuitattu kunnostusojitus siirtää seuraavan ojituksen noin 25 vuoden päähän, eikä juuri tehdyn harvennuksen perään ehdoteta toista heti). Et siis jää tuijottamaan ehdotusta, jonka juuri teit.

Hoitohistoria kuvioittain

Jokaisella kuviolla on tilan sivulla oma Hoitohistoria — luettelo siitä, mitä kuviolla on tehty, uusin ensin. Rivillä näkyy aina päivämäärä ja tehty työ; Lisätiedot avaa kustannuksen, muistiinpanon, mahdollisen Metka-merkinnän ja tiedon siitä, tuliko työ suunnitelmasta vai lisäsitkö sen itse. Näytä kaikki lisätiedot avaa kaikki rivit kerralla, kun haluat verrata vaikkapa kustannuksia vuosien yli.

Hoito-sivun rivien Historia-linkki vie suoraan kyseisen kuvion historiaan. Koko tilan yhteenveto löytyy edelleen tilan sivun Tehdyt työt -arkistosta.

Oma hoitotyö: lisää työ käsin

Kasvumalli aikatauluttaa metsänhoidon, mutta metsä tarvitsee muutakin: aidan korjausta, rummun avaamista, mittausta — tai vaikka harvennuksen omalla nimellä. Kuvion rivillä Lisää hoitotyö avaa lomakkeen:

  • Työlaji — jokin 12 työlajista tai Muu työ.
  • Työn nimi — pakollinen, kun työlaji on Muu työ (silloin nimi on työ); muuten valinnainen tarkennus työlajin nimen tilalle.
  • Ajankohta alkaen / päättyen — oletuksena tästä päivästä vuoden päähän.
  • Kustannusarvio ja muistiinpano — valinnaisia.

Itse lisätty työ näkyy kaikilla hoitotyölistoilla merkinnällä lisätty käsin, ja sen voi kuitata tehdyksi kuten minkä tahansa työn. Se säilyy myös silloin, kun ehdotukset päivitetään — kasvumalli ei koskaan siivoa pois omia töitäsi. Ennen kuittausta oman työn voi poistaa (Poista); ehdotettua työtä ei voi, eikä tehtyä työtä poisteta koskaan — historia on historiaa.

Jatka kohtaan Metka-tuet ja muistutukset.
